Эксплуатация и ТО машины
Страница 1

Бульдозеры и бульдозеры-погрузчики выполняют операции следующим образом (рисунок 2.1). Послойную разработку и перемещение материалов производят при расстоянии транспортирования 50 . 150 м. Большие расстояния экономически выгодны для тяжелых бульдозеров. При поверхностной разработке грунтов и полезных ископаемых характерны челночные движения машины, чередующие рабочий ход и отъезд назад порожняком. Грунт целесообразно набирать и перевозить по одному проходу с образованием боковых валиков, траншейным способом, спаренной работой бульдозеров, образованием нескольких призм. В легких грунтовых условиях применяют дополнительное сменное оборудование бульдозера (открылки, уширители, удлинители, съемные козырьки).

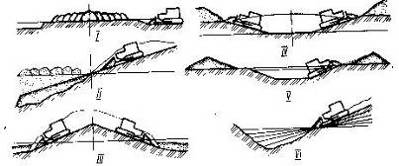

Рис. 2.1. Основные земляные работы бульдозера

Возведение насыпей осуществляют двумя способами: поперечными проходами из резерва (I) и продольными односторонними движениями машины (II).

При поперечном перемещении грунта из резервов целесообразно использовать траншейный способ разработки материалов и спаренную работу нескольких машин. Первые призмы подают в центр насыпи, последующие - ближе к ее краям.

Призмы волочения укладывают в прижим. Подъемы откосов насыпи, по которым подается грунт, не должны превышать 30%. При больших подъемах насыпи работа неэффективна.

Продольными движениями бульдозера в направлении продольной оси насыпи целесообразно подавать грунт под уклон. Высота насыпи в этом случае может быть до 4 .5 м.

Разработку выемок производят продольными двусторонними проходами (III) и поперечными ходами (IV). Продольный двусторонний способ обеспечивает большую производительность бульдозеров. Его применяют при небольшой протяженности выемок и в случаях, когда грунт, вынутый из выемки, полностью укладывают в прилегающие насыпи. Поперечный способ разработки выемки применяют, когда излишки грунта укладывают в кавальеры вдоль будущего полотна дороги.

Отрывку каналов, ирригационных сооружений, траншей, котлованов производят поперечными ходами бульдозера с постепенным смещением машины вдоль сооружений (У). Грунт укладывают в кавальеры по всей протяженности каналов, создавая с обеих сторон валы земли. Разрабатывают грунт в параллельных траншеях глубиной не более габаритной высоты машины. Расстояние между траншеями до 0,4 .0,6 м. После отрывки разрушают межтраншейную перемычку. В этом случае эффективна групповая работа машин спаренными параллельными ходами.

Планировочные работы проводят на ровной поверхности, срезая небольшие бугры и засыпая впадины, ямы, овраги. Большие впадины засыпают с соседних косогоров продольными проходами (VI). Последние проходы делают со смещением на 3/4 ширины отвала, чтобы исключить появление боковых валиков. После грубой передней планировки целесообразно провести отделку поверхности при заднем ходе бульдозера и "плавающем" положении отвала. Для большей точности целесообразно применять взаимно перпендикулярные проходы бульдозеров.

Пробивку террас и полок на косогорах осуществляют бульдозерами с неповоротным и поворотным отвалами. Наиболее эффективен и безопасен способ перемещения грунта с косогора в полунасыпь (рис.2.1.) поперечными проходами машины под уклон (I).

Такой способ целесообразен на пологих склонах косогоров. При больших углах наклона используют продольный способ (II). В этом случае отвал бульдозера, установленный с перекосом, пробивает сначала проход 1, затем 2, 3, 4 и 5. Работа продольными проходами более производительна, однако необходимо проявлять особую осторожность, так как возможно поперечное сползание или опрокидывание машины по склону. Поэтому в целях безопасности проведения работ учитывать поперечную устойчивость бульдозера.

Страницы: 1 2 3 4 5 6
